混凝土層間接槎這樣施工,不滲不漏!

2023-09-11
點擊:248

建筑工程混凝土主體層間接槎施工中,傳統的支模方式容易出現脹模漏漿現象,造成工程觀感質量差、滲水現象等問題。對此,在現澆混凝土結構柱或剪力墻層間接搓施工中,采取底部預埋螺栓,使底部模板更加牢固,拆除模板后采用聚氨酯防水涂料處理,保證了混凝土質量,杜絕了層間滲漏問題的發生。結構柱或剪力墻模板支設時在頂部預先預留螺桿,支設上層模板時向下掛加固;加固前下方部位固定分流斜板,最后采用聚氨酯防水涂料處理。

工藝流程及操作要點

預留螺栓孔→模板支設→龍骨固定→設置導流板→接搓處理→防水涂料涂刷

1、預留螺栓

結構柱或剪力墻模板支設時,在下層頂部200~300mm位置預埋螺栓孔,預埋的螺栓間距宜控制在500~800mm。

層間接槎示意圖

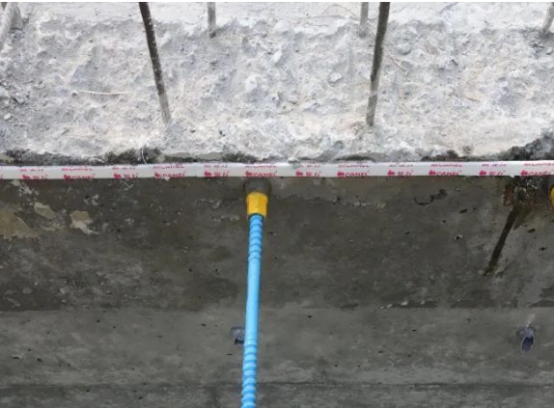

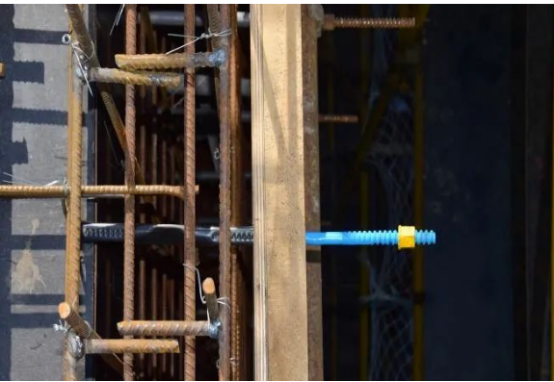

預埋螺栓孔示意圖

2、模板支設

下層混凝土澆筑完成及模板拆除后,在下層混凝土頂部接樓位置粘貼5mm厚的海綿膠條。

粘貼海綿條

3、龍骨固定

緊固上層模板時預埋的螺栓處需用木方或鋼管做龍骨,次龍骨下落安裝于下層頂部預埋的螺栓位置,同結構柱或剪力墻模板一同加固。

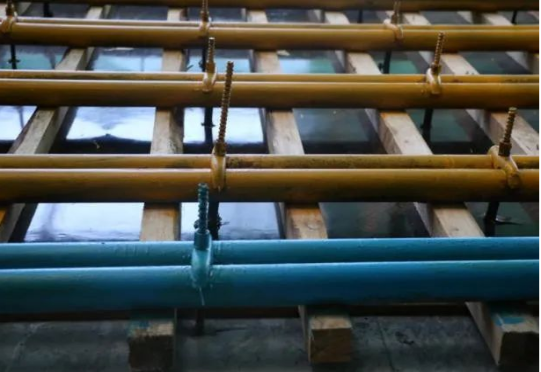

龍骨固定

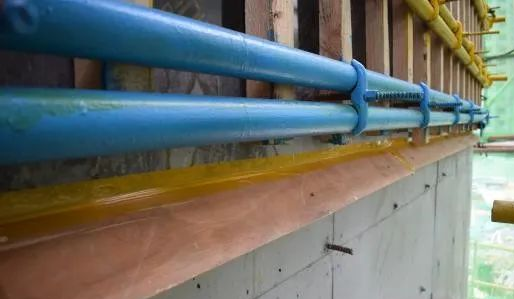

4、設置導流板

導流板采用木膠板和木方,在預埋螺栓下方固定,斜板用三合板或木膠板制作,與墻體交接部位用膠帶粘牢,固定三合板時沿結構柱或剪力墻墻每500mm設一支撐點,分流斜板與墻體之間角度一般不超過45°。

導流板設置

5、接茬處理

混凝土澆筑、模板拆除后,將海綿膠帶用膩子刀清除,局部出現流漿用花錘鏟平,將層間接桂清理干凈。

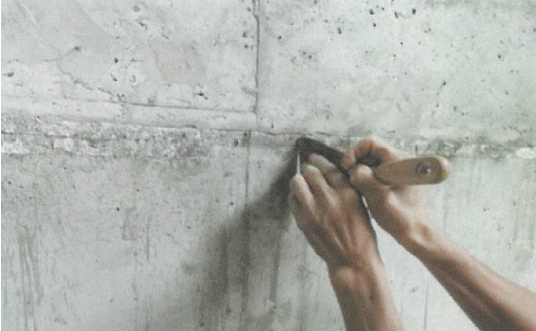

基層清理

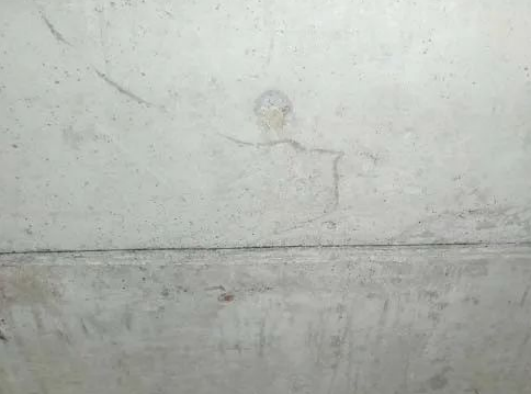

接槎拆模后效果

6、防水涂料涂刷

最后涂刷兩遍1.5mm聚氨酯防水涂料,寬度為200mm。

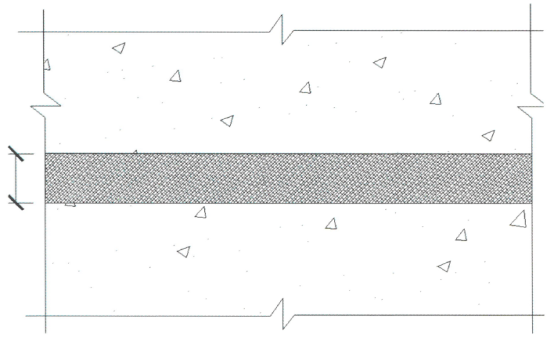

聚氨酯防水示意圖

層間第一遍聚氨酯防水

層間第二遍聚氨酯防水

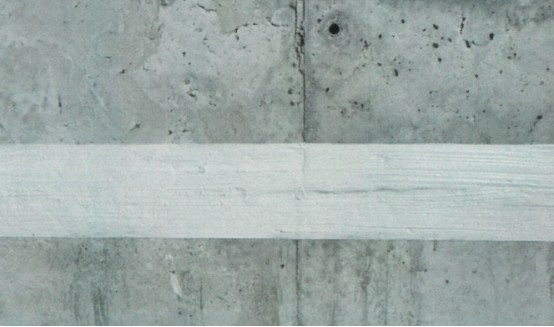

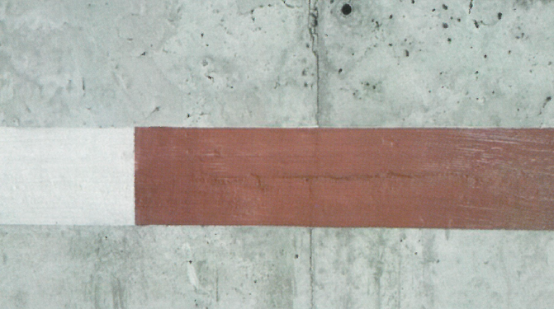

層間聚氨酯防水完成效果
